Retenue de garantie : comment l’intégrer dans votre facturation sans erreur ?

8
min

La retenue de garantie (RG) est un dispositif indispensable dans le secteur du BTP. Pourtant, elle peut devenir une source d'erreurs de facturation si elle n'est pas correctement gérée. Comprendre son fonctionnement et savoir comment l'intégrer dans vos factures de situation est essentiel pour éviter les retards de paiement et donc protéger votre trésorerie et votre rentabilité.

Qu’est-ce que la retenue de garantie ?

La retenue de garantie (RG), c’est un peu le filet de sécurité du maître d’ouvrage. Il s’agit d’une somme – en général 5 % du montant total des travaux – que le client retient temporairement pour s’assurer que tout est en ordre une fois le chantier terminé. L’idée est de se protéger contre les éventuels défauts ou malfaçons qui pourraient se révéler après la réception des travaux.

Elle s’applique dans différents contextes :

  • marchés privés,
  • marchés publics,
  • sous-traitance.

Ce qui est important à retenir, c’est que la retenue de garantie n’est pas automatique. Elle doit être prévue dans le contrat. Sans cette clause, pas de retenue possible.

Le montant ? Il est plafonné à 5 % du montant TTC du chantier. Par exemple, pour un projet à 50 000 €, on retiendra 2 500 €. Cette somme reste bloquée pendant une certaine période :

  • 12 mois dans le cadre d’un marché privé,
  • 13 mois pour un marché public.

Comment cette somme est-elle gérée ? Deux possibilités :

  1. Le client confie la somme à un tiers consignataire.
  2. Autre option : l’entreprise fournit une caution bancaire qui remplace la retenue. Dans ce cas, c’est une banque qui garantit le montant à la place de l’entrepreneur.

Ainsi, la retenue de garantie offre une sécurité au client, tout en laissant une marge de manœuvre à l'entreprise pour éviter les blocages de trésorerie.

Caution bancaire ou retenue de garantie : quel choix ?

Le choix entre la caution bancaire et la retenue de garantie classique n’est pas toujours évident. Il dépend de plusieurs facteurs, notamment la gestion de trésorerie et les spécificités du chantier.

Si vous optez pour une retenue de garantie classique, vous devez être prêt à voir une part de vos factures – généralement 5 % – bloquée jusqu'à la fin de la période de garantie (12 mois pour un marché privé, 13 mois pour un marché public). Ce système permet de limiter les frais mais immobilise une somme qui peut s’avérer significative, surtout sur les projets de grande envergure. Par exemple, pour un chantier à 500 000 €, cela représente 25 000 € qui resteront hors de votre trésorerie pendant un an.

La caution bancaire, elle, offre une alternative intéressante. Elle permet de récupérer immédiatement 100 % du montant de vos factures sans subir de déduction liée à la retenue de garantie. La trésorerie est préservée, ce qui peut être un véritable atout, notamment sur les chantiers longs ou les projets à forte intensité capitalistique. Toutefois, cette option a un coût : des frais financiers sont prélevés par l’établissement bancaire ou l’assureur qui se porte garant. Ces frais sont généralement autour de 2 % du montant cautionné. Dans notre exemple précédent, cautionner les 25 000 € de retenue vous coûterait environ 500 €.

Voici les principaux avantages et inconvénients de chaque option :

  • Caution bancaire :
    • Avantage : Vous touchez 100 % de vos factures immédiatement, sans immobilisation de fonds.
    • Inconvénient : Vous devez payer des frais bancaires ou des frais d’assurance (environ 2 % du montant garanti).
  • Retenue de garantie classique :
    • Avantage : Pas de frais à prévoir, mais une partie des paiements reste bloquée jusqu'à la fin du délai de garantie.
    • Inconvénient : La somme immobilisée peut limiter votre trésorerie, notamment sur des projets longs ou des chantiers importants.

Application de la retenue de garantie dans les factures de situation

La gestion de la retenue de garantie (RG) dans les factures de situation peut être source d’erreurs. Voici comment vous pouvez l’intégrer correctement en fonction de la configuration choisie : avec ou sans caution.

Retenue de garantie non cautionnée

Lorsque la RG n'est pas cautionnée, chaque facture de situation doit intégrer une déduction correspondant à la retenue de garantie, généralement 5 % du montant total TTC de la situation. Cela signifie que le maître d’ouvrage retient une partie des sommes dues, laquelle sera restituée à la fin de la période de garantie si les travaux sont conformes.

Voici un exemple détaillé :

  • Montant chantier TTC : 3 600 €
  • % de RG appliqué : 5 %
  • Montant RG sur la facture TTC : 180 €

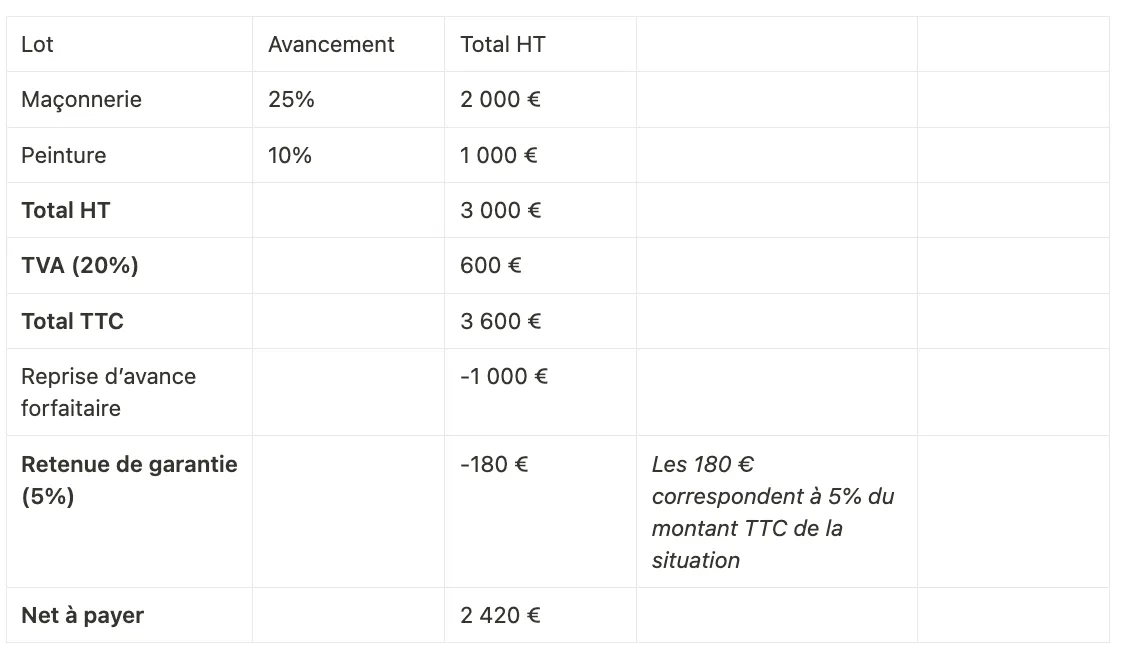

Dans cet exemple, le maître d'ouvrage retiendra 180 €, soit 5 % du montant TTC de la facture, et vous recevrez donc 2 420 € à la place des 3 600 € initiaux.

Retenue de garantie cautionnée

Si l'entreprise choisit de cautionner la retenue de garantie, elle peut être payée immédiatement du montant total des factures de situation, sans que la RG ne soit déduite. Cela permet de préserver la trésorerie en obtenant la totalité des paiements pendant l'avancement des travaux. Pour cela, l'entreprise doit contracter une caution bancaire ou auprès d'un partenaire financier (banque, assurance), en contrepartie de frais financiers.

Le montant cautionné peut correspondre à la totalité de la retenue de garantie ou à une partie seulement. Si la RG dépasse le montant cautionné, le surplus sera déduit des factures. Voyons cela avec deux cas d’exemples détaillés.

Retenue de garantie cautionnée totalement

Dans ce premier exemple, l’entreprise décide de cautionner 100 % de la retenue de garantie. Voici les hypothèses :

  • Montant total du chantier TTC : 54 000 €
  • % de RG appliqué : 5 %
  • Montant de la RG totale TTC : 2 700 €
  • Montant de la caution : 2 700 €

Le tableau suivant montre l'évolution des factures de situation et la gestion de la retenue de garantie.

Dans ce cas, la caution bancaire couvre l'intégralité de la RG, donc aucun montant n’est déduit des factures. L'entreprise est payée intégralement à chaque situation et ne subit pas de déduction.

Retenue de garantie cautionnée partiellement

Dans ce deuxième cas, l'entreprise ne cautionne qu’une partie de la retenue de garantie, ce qui signifie qu'une déduction sera appliquée lorsque la caution sera épuisée.

Prenons les hypothèses suivantes :

  • Montant total du chantier TTC : 54 000 €
  • % de RG appliqué : 5 %
  • Montant RG totale TTC : 2 700 €
  • Montant de la caution : 1 500 €

Voici comment la retenue de garantie est appliquée dans ce cas :

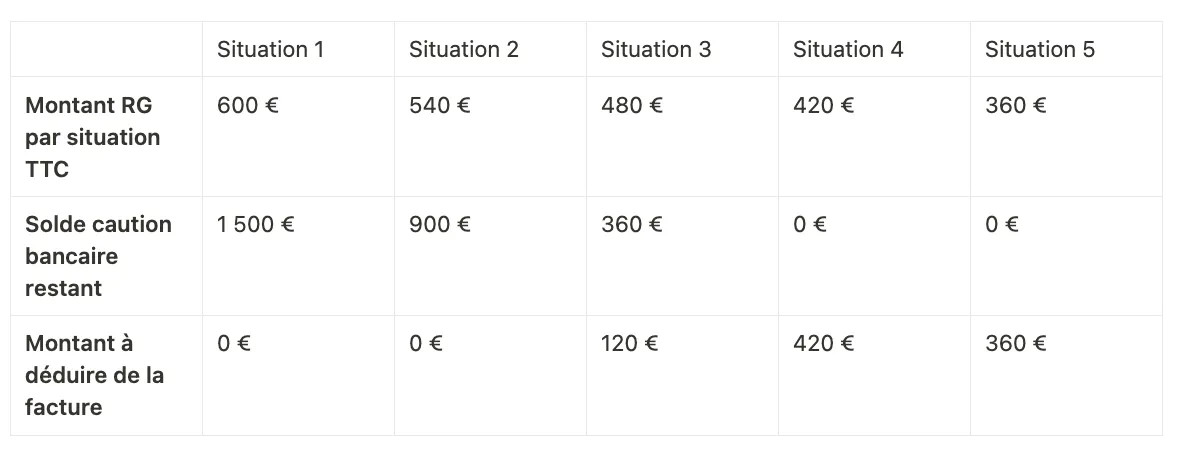

Ici, les deux premières factures ne subissent aucune déduction, car la caution bancaire couvre les montants. Mais à partir de la situation 3, la caution est insuffisante pour couvrir la totalité de la RG, donc une déduction de 120 € est appliquée. À partir de la situation 4, la caution est totalement épuisée, et la RG est déduite intégralement.

Ces exemples montrent clairement les différents scénarios d’application de la retenue de garantie dans vos factures de situation. Que vous choisissiez de cautionner totalement, partiellement ou de ne pas cautionner la RG, il est essentiel de bien anticiper l’impact sur la trésorerie et de suivre de près chaque situation de travaux pour éviter toute erreur.

Automatisez les calculs de retenue de garantie avec Graneet

Gérer la retenue de garantie manuellement peut vite devenir complexe, surtout lorsqu’il s'agit de multiples factures de situation et d'autres paramètres financiers à prendre en compte. Graneet simplifie cette tâche en automatisant le calcul des montants à facturer, y compris la retenue de garantie, directement à partir de l'avancement réel des travaux.

En saisissant simplement le pourcentage d'avancement des différents postes, le logiciel intègre automatiquement la retenue de garantie, qu'elle soit cautionnée ou non, ainsi que d'autres éléments financiers comme le compte prorata ou l'auto-liquidation de la TVA. Cela permet de réduire les risques d’erreurs et d’assurer une facturation plus fluide et précise.

Avec ce système, les montants à déduire ou à facturer sont ajustés automatiquement à chaque situation, ce qui facilite le suivi des retenues de garantie au fil des mois. Cela aide à mieux contrôler la trésorerie de l'entreprise, à éviter les erreurs de calcul et à anticiper les encaissements sans attendre la fin des périodes de garantie.

Conclusion

La retenue de garantie est un mécanisme essentiel pour sécuriser la bonne exécution des travaux, mais elle nécessite une intégration rigoureuse dans vos factures de situation. Le choix entre une retenue non cautionnée ou une caution bancaire dépend principalement de vos besoins en trésorerie. La retenue classique convient si vous pouvez immobiliser une partie des fonds, tandis que la caution bancaire permet de toucher 100 % de vos paiements sans attendre, moyennant des frais.

Quel que soit votre choix, automatiser ces calculs avec un outil comme Graneet vous permettra de gagner du temps, d’éviter les erreurs, et de mieux contrôler votre trésorerie, tout en garantissant la rentabilité de vos projets.

Pour en savoir plus, vous pouvez demander une démo gratuite.

À retenir
Linkedin
Besoin de mieux protéger les marges de vos chantiers ?
Demander une démo

Vous pourriez aussi aimer

Consulter tous les articles
DGD travaux (Décompte Général Définitif) : définition, modalités
En savoir plus
Paiement direct du sous-traitant : fonctionnement, conditions
En savoir plus
Compte prorata : fonctionnement, facturation
En savoir plus
Situation de travaux : définition, mentions obligatoires, modèle
En savoir plus
